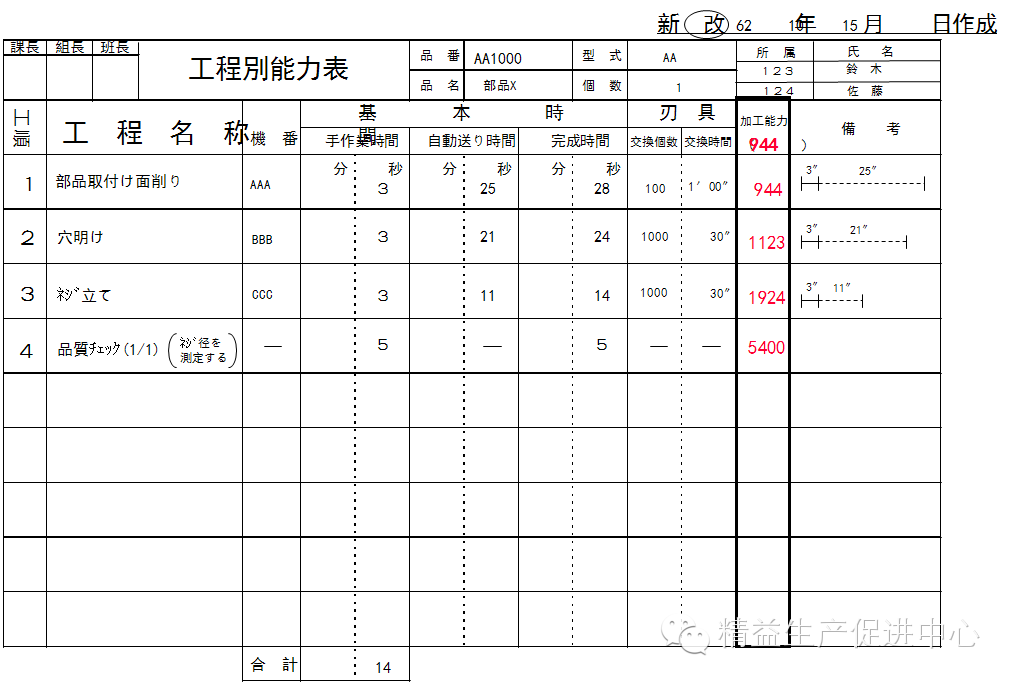

第475期【精益咨询】丰田标准作业制定方法 发布时间:2015-11-09        浏览:















————————工程别能力表————————

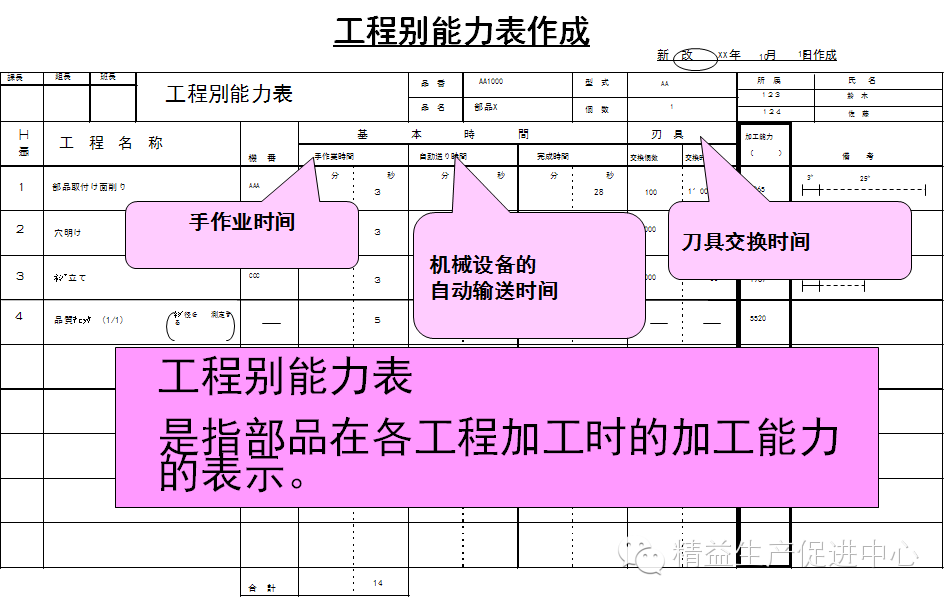

工程别能力表的作成要领



① 品番·品名

填写加工品番·品名



② 型式·个数

将制品的型式和制造1台制品使用的部品个数等按不同形式填写。



③ 部门·姓名

填写所属部门的代码和作成者(两值GL)的姓名。



④ 作成年月日

填写新规作成以及修订的日期。



⑤ 工   顺

填写加工工程的顺序番号。



⑥ 工程名称

填写加工部品的各个工程的名称。

同一工程中有多台机器同时进行加工的情况下,换行分别填写内容。

1个机台·设备同时加工复数个数的部品的情况下,在工程名称一栏中,填写部品个数,并用()标记。



⑦ 机   号

填写机械番号。

同一工程中有多台机器加工的情况下,换行分别填写内容。



⑧ 基本时间

填写手作业时间、自动输送时间和完成时间3个时间。

手作业时间

填写测定的作业员在机器(工程)中的手作业时间。但是,步行时间不包括在内。



自动输送时间

填写启动机器·设备开始,加工制作之后,一直到回归原位置所用的时间。



完成时间

填写每台机器(或工程)中,完成部品作业所需的必要时间

(完成时间=手作业时间+自动输送时间)。



⑨刃  具

填写刀具更换个数和刃具更换时间。

具更换个数

填写规定的加工几个部品后更换刃具·磨石的基准数。



刃具更换时间

填写平均1次刃具·磨石等更换时所需的必要时间。此时间为最短时间。



⑩加工能力

填写每值在一定时间内加工的最大能力(个数)。

          总作业时间-交换个数*交换时间

加工能力= ----------------------------

                        完成时间



备 注

在图中填写手作业时间、自动输送时间和完成时间。另外,同时也填写特殊事项。



其他

表中内容部分修正时,将修正部分用红色表示。

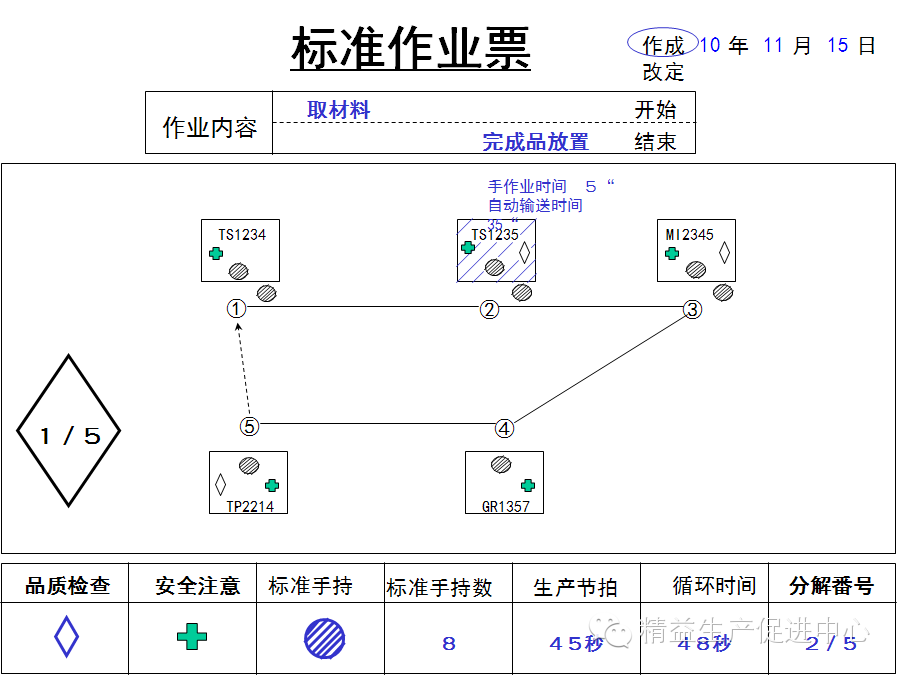

————————标准作业票————————



标准作业票的作成要领



①  作业内容

在标准组合作业票的最开头和最后记入作业名。



②  机械配置作业顺序

在机械配置图中记入作业顺序。作业顺序编号、要与标准作业组合票的顺序相同附上编号的顺序用实线表示、返回工程用虚线来表示。能力最低的机器、要用斜线来表示。

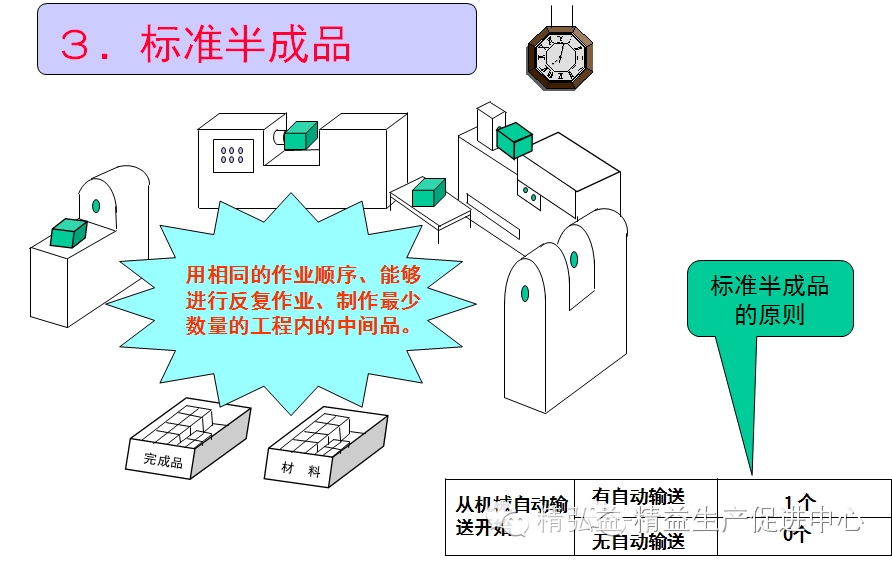

③标准手持数

标准手持(工程内的半成品)在配置图中的各工程加工之后、记入停止的位置。



④品质检查

需要进行品质检查的机器(工程)、记入◇标记。



⑤安全注意

需要注意安全的机器(工程)、 记入标记。



⑥标准手持数

记入机器配置图中标记的标准手持数。

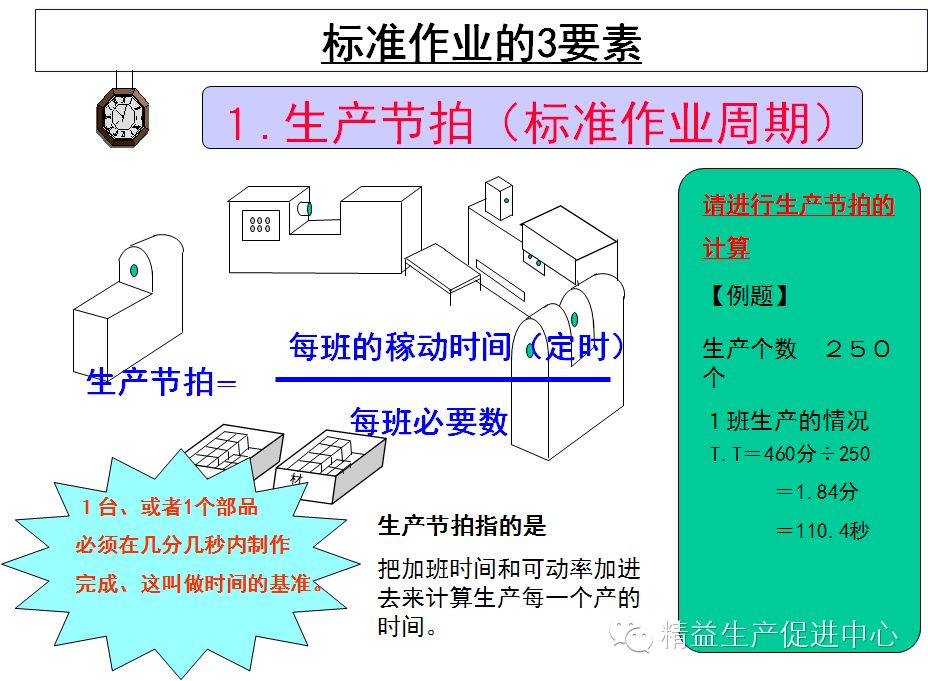

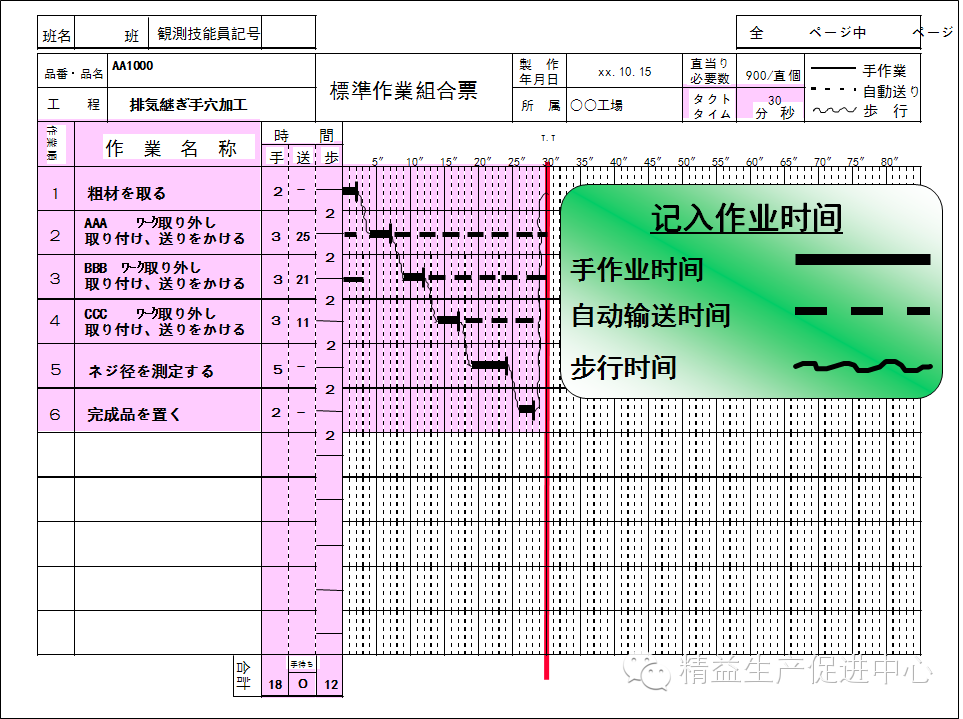

⑦  生产节拍

记入依据标准作业组合票计算出来的生产节拍。



⑧  周期时间

以标准作业组合为基准记入。



⑨  分解番号

记入其生产线(工程)的构成人数及技能员人数。



⑩ 作成・改订年月日

作成或者改订之后的日期要记入。

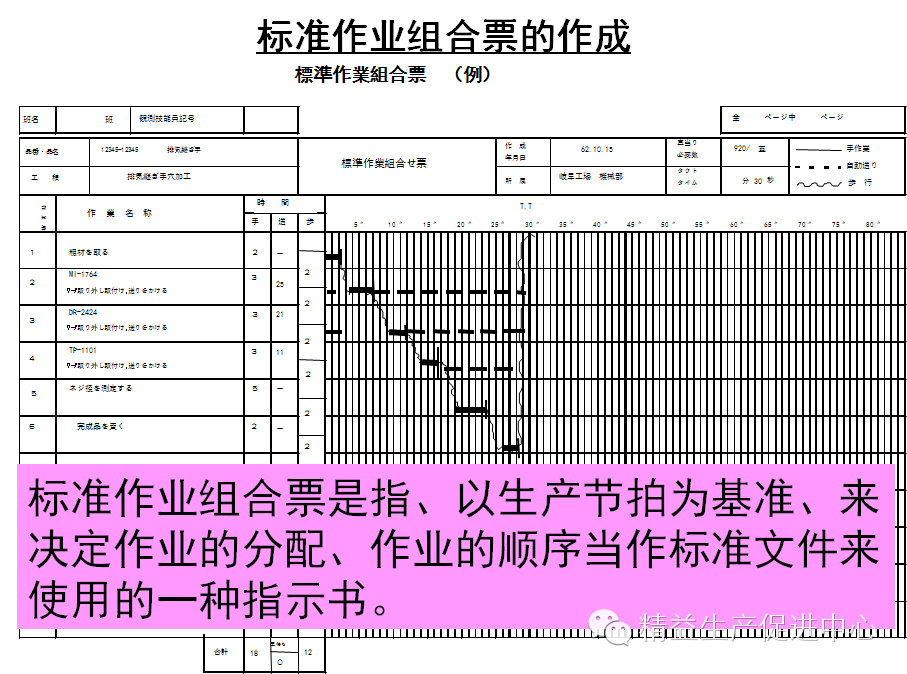

————————标准作业组合票————————



标准作业组合票的作成要领



① 品番・品名、工程

从工程能力表转记。



② 作成年月日、部门

所属及作成或者、改订日期记入。



③  每班必要数

算出每班的必要数记入。



④  生产节拍

算出生产节拍记入。

作业时间的图示栏的时间轴把生产节拍的时间值用红线画。



⑤  作业名称

记入作业名称。用「做…」的表现形式填写,有机械・设备的场合记入机器编号。



⑥  时间

从工程别能力表中记入手作业时间、自动输送的时间。记入实测的步行时间、最短时间。

规定了每人的工程范围的话在合计栏记入。



⑦  作业时间

规定作业顺序、手作业时间(实线)、自动输送时间、(虚线)步行时间(波浪线)来书写。



⑧  作业顺序

记入作业时的顺序编号。记入每个人的工程范围及作业顺序。

精益咨询整理发布。
